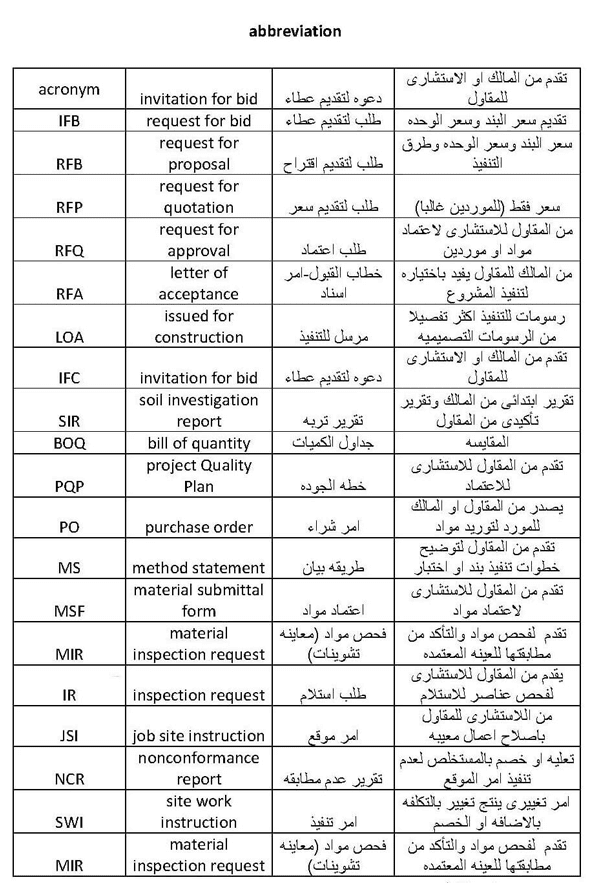

بعض الاختصارات المهمة للمهندسين

بعض الاختصارات المهمة للمهندسين
بعض الاختصارات المهمة للمهندسين
بعض الاختصارات المهمة للمهندسين
يوجد العديد من الاختصارات المهمة التي نلجأ لاستخدامها بدلا من المصطلحات و الجمل الطويلة



اختصارات هندسية 1




اختصارات هندسية 2


NCR=Non conformance report
تقرير عدم مطابقة .

RFI= Request for inspection
طلب استلام أعمال.

RFI = REQUEST FOR INFORMATION
طلب معلومات غير واضحة من الاستشاري

RFA=request for approval
ﻷعتماد مواد أو موردين.

PR = pouring request
طلب صب الخرسانه يرفع بعد التاكد من استلام الاعمال من قبل الاستشاري.

CDR : Contractor Daily Report
التقرير اليومي من المقاول إلى الاستشاري بحركة الموقع .

SWI= Site Work Instructions
توجيها عمل بالموقع من الاستشاري الى المقاول

CVR = Confirmation verbal report
لتأكيد اى قرار شفوى تم الاتفاق عليه بالموقع بين الاستشارى و المقاول.

MS = material submittal
طلب تقديم خامة او عينة .


IR = INSPECTION REQUESTE
طلب فحص اعمال يقدم للاستشاري

PO= PURSHASE ORDER
طلب الشراء.

PQP = project Quality Plan

خطه الجوده للمشروع

IFB = invitation for bid

دعوة لدخول مناقصة تقدم من المالك او الاستشاري للمقاول

Rfq = REQUEST FOR quotation

طلب عرض سعر يقدم من المالك او المقاول للمورد

T.Q =Technical quiry

تقدم المقاول للاستشاري لحل تناقض موجود بمستندات التعاقد .

WIR work inspection request

طلب استلام أعمال يقدمه المقاول للاستشارى لتسليم الاعمال.

M.S = Method statement

يقدم من المقاول للاستشاري لتوضيح طريقه تنفيذ بند أو إختبار معين.

SIN= Site inspection notice

ملاحظات مقدمه من الاستشاري للمقاول على الاخطاء الموجوده في الموقع.

IFC drawings= issued for construction drawing

عبارة عن لوحات تفاصيل المشروع ترفق مع التصميم الانشائي النهائي وتوضح المعلومات الفنية وكمان يستخدمها المقاول في عمل الشوب دروينج وحساب الكميات.

SIR = Soil Investigation Report

تقرير فحص التربة أو تقرير الجسات اللي بيطلع منه bearing capacity

FFL= Finishing floor level

منسوب التشطيبات في المبني وغالبا يكون اعلي من منسوب SSL بعشرة سنتيمتر في حالة تشطيب سيراميك أو رخام.

MOS= method of statement شرح من المقاول عن ألية تنفيذ بند معين

ومهمه جدا جدا ال method of statement

SI= Site Instruction

تعليمات موقعية للمقاول بالتنبيه لعمل معين أو طلب عمل معين

LOA=Letter of awarding

خطاب بيعمل للمقاول بعد ترسيه العطاء عليه.

BOQ = Bill of quantity

جداول الكميات والاسعار.

stitch joint

فاصل انشائي في اللبشة لتقليل الاجهادات وبيكون ليه تجهيزات خاصة في حديد التسليح ونظام العزل وفاصل التمدد.

BBS = Bent Bar Schedule
جدول تفريد الحديد.

M&O= Manuals& Operations

الكتالوجات وتعليمات التشغيل لاى اجهزه او معدات تم توريدها للمشروع وبيتم تسليمها فى مرحلة التسليم للمشروع من قبل المقاول والموردين للرجوع ليها فى حالة وجود اى مشكله وبيكون معاها شهادات الضمان للاجهزه والمعدات.

T&C = Testing and Commissioning

فتره الاختبار والتشغيل وقت تسليم المشروع.

EHS= Environmental Health Safety

الأمن والبيئة والسلامة.

MAS= Material Aprroval Sheet

النموذج اللى بيقدم المقاول فيه طلب اعتماد عينه او اى ماده.

TOC= Time Of Completion

تحديد زمن نهاية المشروع.

Notice for work start

اخطار بدء اعمال
يقدم من المقاول الى الاستشارى لاستأذانه قبل البدء فى تنفيذ اى بند جديد

Log book

دفتر ملاحظات الموفع او دفتر زيارة الموقع
وفيع يقوم الاستشاري بوضع ملاحظاته السريعه واليوميه فيه.

SR=submittal Review or
Submittal Review Comments Log Form

مستند بيقوم الاستشاري بكتابه ملاحظاته علي المرفقات او الكتالوجات المقدمه من قبل المقاول للاعتماد.

RCP= Reflected ceiling plan

المسقط الافقي للسقف المستعار وبيكون موضح فيه وحدات الاضاءه ومخارج التكييف وكاشف الحريق والرشاشات.

MRF= materiel requesting form
طلب شراء مواد.

PMO= project management office

مكتب ادارة المشاريع.

بعض الأنواع من العقود المتعارف عليها:

*LSTK: lump sum turnkey

عقد تسليم المفتاح بيتحمل فيها المقاول مخاطر تغيير اﻷسعار بسعر عقد ثابت للتنفيذ

*EPCI: Engineering procurement construction and installation

بيتحمل فيها المقاول مسئولية التصميم والتنفيذ والتركيب وبيعتبر من أشهر أنواع العقود في محطات التحلية أو محطات الضخ المركزية أو محطات توليد الكهرباء أو مقاولات التبريد والتكييف بيتحمل فيها المقاول مخاطر التصميم والتنفيذ والتشغيل

*FEED: Front End Engineering Design

بتأتي مرحلة التصميم ودراسة الجدوى وبتركز على المتطلبات الفنية وكذلك التكلفة اﻹستثمارية التقريبية للمشروع وبتستخدم كأساس لتقديم عطاء ال EPCI

*O&M: operation and maintenance

هو عقد بيتعهد فيها المقاول بالتشغيل والصيانة طوال فترة العقد

*Frame work contract:

العقد هذا متخصص أكتر للموردين بيتعهد فيها المورد طوال فترة العقد بتوريد المواد بنفس السعر المقدم في العطاء وبيتحمل فيها المورد مخاطر تغير الأسعار

*BOO: Build own operate
نوع من العقود بتتحمل فيه شركة او مجموعة من الشركات بتمويل وبناء وتشغيل وصيانة منشأة مملوكة للحكومة ويتميز العقد بملكية الحكومة للمنشأة وحق التصرف.

*BOOT: Build Own Operate Transfer

نوع من العقود بتدخل فيها شركة شريك للمؤسسة الحكومية بتتحمل كافة التكاليف للتصميم واﻹنشاء وبتنعدم فيها التكاليف على المؤسسة الحكومية مقابل استفادة الشركة بتشغيل المشروع أو المنشأة لمدة زمنية تتراوح من 10 الى 30 سنة
بتعتبر من أشهر انواع العقود في الطرق ومجال النفط والغاز والطاقة.

TCR: test & certification regulation

بتكون خاصة بالطرف الثالث اللي بيعمل فحص للمواد في المصنع عادة بيطلب اﻹستشاري أو المالك حاجة اسمها TPI third party inspection
يعني طرف تالت يفحص المواد ويشوف تطابقها للمواصفات.

BG – bank Guarantees – كفالات بنكية

W I R : Work Inspection Request
طلب فحص

SRN = service received note
مذكرة تسليم خدمات (مستخلصات)

TQ : Technical Query
استعلام فني
